土木工事レポートengineering works

一般国道227号 厚沢部町外 新中山トンネル工事

新中山トンネル工事で採用の「トンネル向け長距離無線LAN」をecomott blogにて紹介して頂いております。

是非ご覧ください。

工事場所
厚沢部町外
発 注 者
函館開発建設部
請 負 者
松本・森川 特定建設工事共同企業体
工期期間
2021 .02.05 ~ 2023 .01.31
工事内容
工事延長 L=1,100.00m トンネル延長 L=781.00m
幅員 W=9.00m 内空断面積 A=56.3㎥(覆工後の内空断面積)

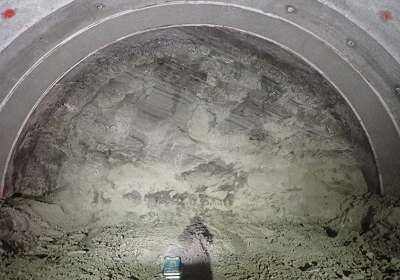

掘削工 L=769.00m(NATM、機械掘削)

5月度

2022 .06.07更新

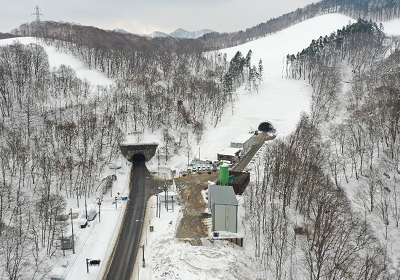

工事起点側

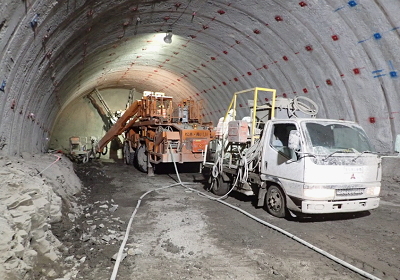

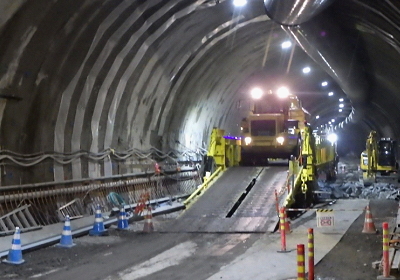

【掘削補助工】鏡ボルト工(短尺式)シリカレジン注入状況

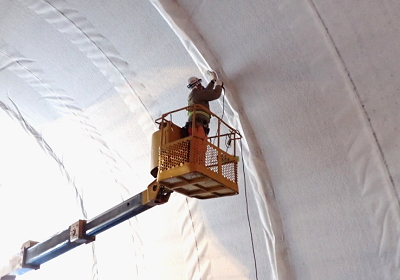

【防水工】防水シート溶着状況

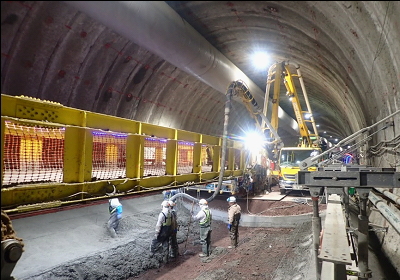

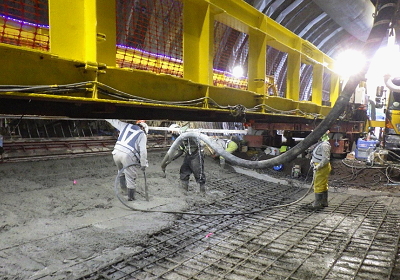

【覆工】コンクリート打設完了:21BL~29BL

4月度

更新

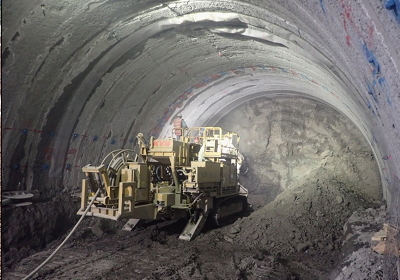

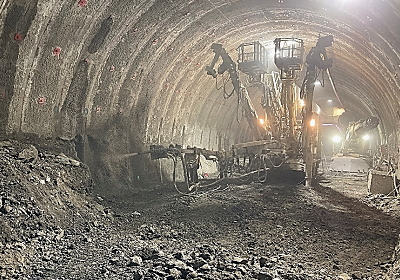

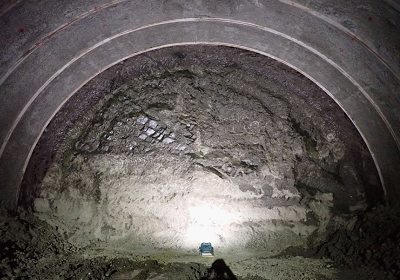

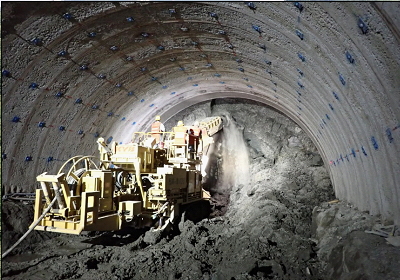

【掘削・支保工】掘削状況(坑口(断)・上半)

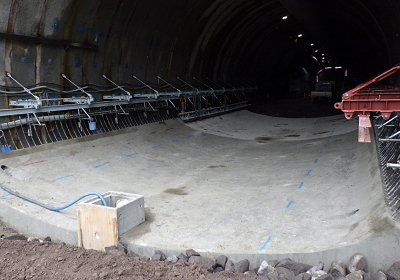

【インバート工】コンクリート打設状況(CⅡ-b)

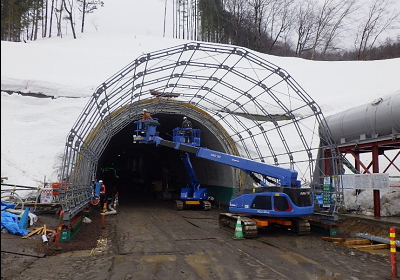

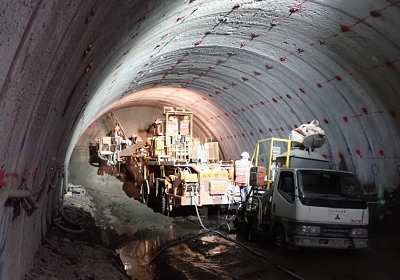

【仮設工】覆工養生:坑内温度管理※自動開閉式シートシャッター『トンネルGSシャッター』搬入・組立

【仮設工】覆工養生:坑内温度管理※自動開閉式シートシャッター『トンネルGSシャッター』搬入・組立

3月度

2022 .04.08更新

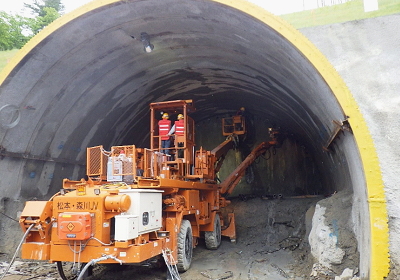

【掘削・支保工】2次吹付状況(CⅡ-b・下半)

【仮設工】覆工養生バルーン台車『アクアカーテン』搬入・組立

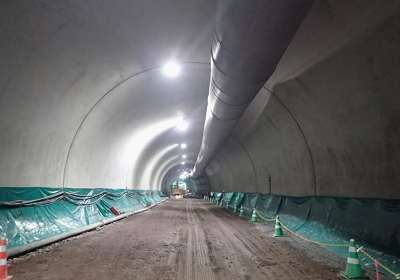

【防水工】防水シート布設状況

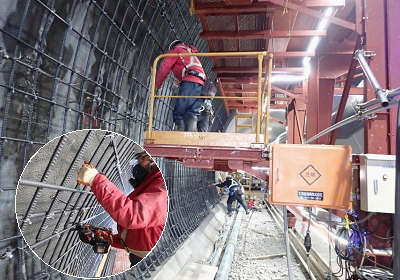

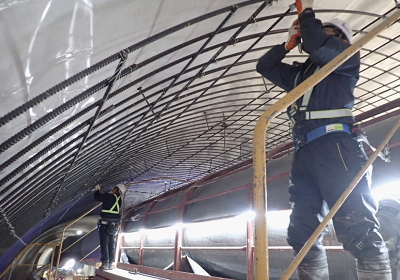

【補強工】補強鉄筋組立状況(DⅡ)

2月度

2022 .03.10更新

工事終点側

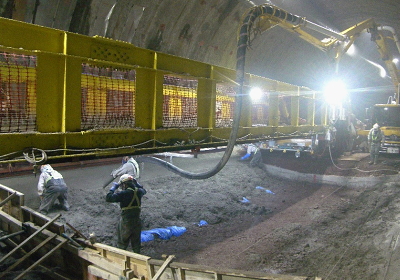

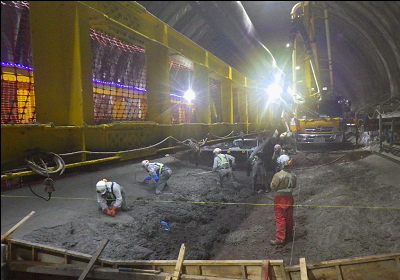

【インバート工】コンクリート打設状況(CⅡ-b)

【補強工】補強鉄筋組立状況(坑口(断))

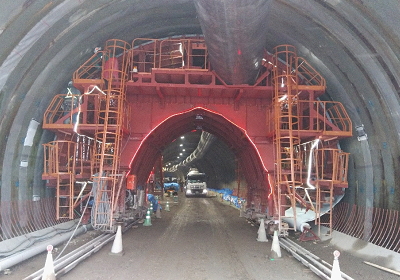

【仮設工】全断面スライドセントル組立状況

1月度

2022 .02.07更新

工事起点側

【インバート工】コンクリート打設状況(CⅡ-b)

【防水工・坑内付帯工】FILM工法(技術提案)シート接合部溶着状況

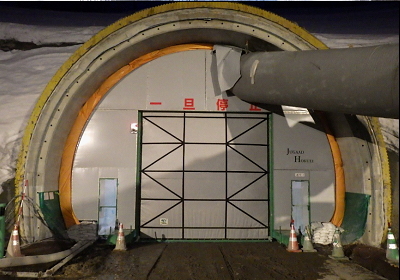

【仮設工】防水工作業台車組立完了

12月度

2022 .01.12更新

【掘削・支保工】掘削状況(DⅠ-b・上半)

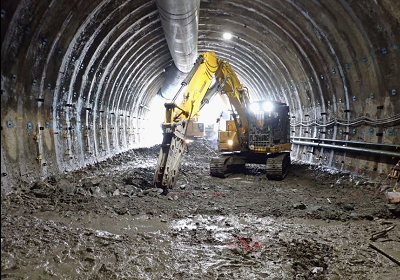

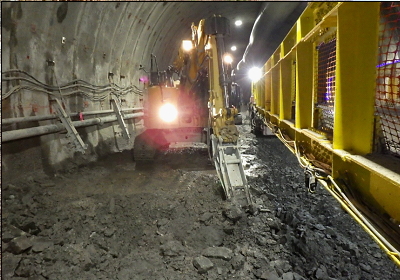

【インバート工】掘削状況(CⅡ-b)

FILM工法(技術提案)防水シート展張状況

FILM工法(技術提案)施工完了全景

11月度

2021 .12.06更新

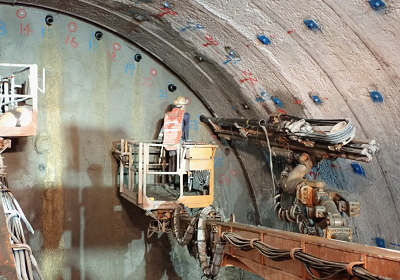

【掘削・支保工】ロックボルト施工状況(CⅡ-b・上半)

【掘削・支保工】切羽状況 №346:CⅡ-b(TD=375.0m)

【インバート工】コンクリート打設状況(DⅠ-b断)

【インバート工】コンクリート打設完了(DⅠ-b断)

10月度

2021 .10.08更新

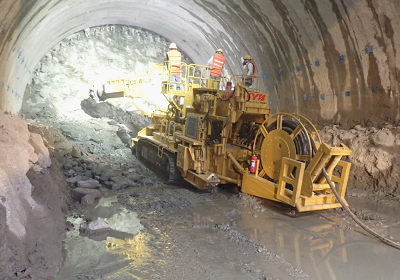

掘削・支保工 ずり出し状況 ※重ダンプによる

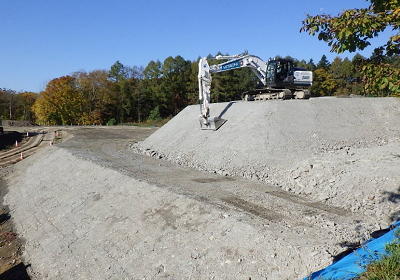

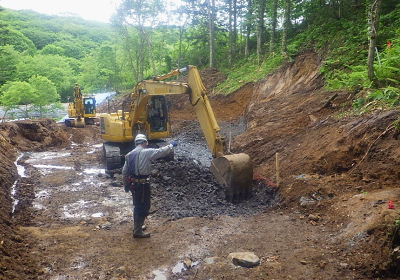

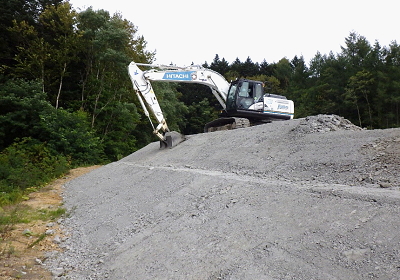

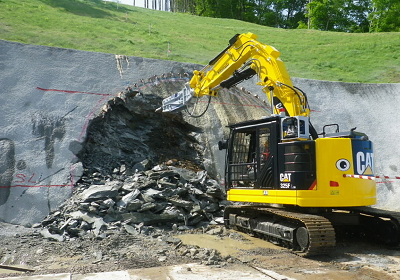

道路土工 残土処理工:土砂仮置場 法面整形(ICT施工)

インバート工 インバート桟橋組立完了

インバート工 コンクリート打設状況(坑口パターン(断))

9月度

2021 .10.08更新

ロックボルト状況(CⅡ-bパターン・上半)

切羽状況 №216:CⅡ-b(TD=229.4m)

残土処理工:土砂仮置場 法面整形(ICT施工)

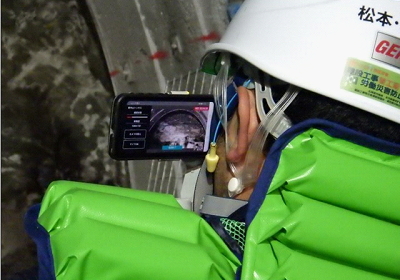

遠隔臨場による切羽確認状況

8月度

2021 .09.07更新

掘削・支保工 掘削状況(DⅠ-bパターン・上半)

インバート工 インバート掘削状況

インバート完了(1BL・2BL:L=21.0m)

デジタルサイネージによるライブ映像・坑内環境の公開

7月度

更新

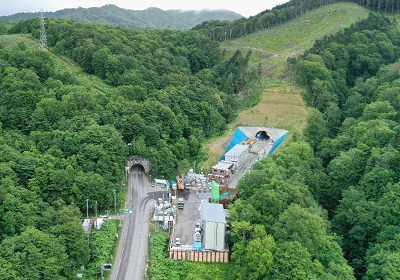

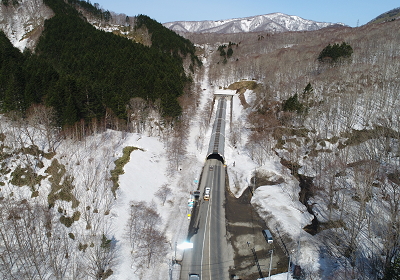

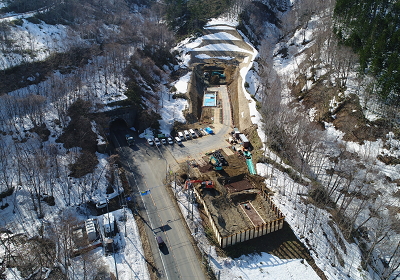

工事終点側 全景

掘削・支保工:上半掘削(ブームヘッダー)DⅠ-b(断)パターン

掘削補助工:AGF工(4シフト)※支保工№92 DⅠ-b(断)パターン 鋼管打設

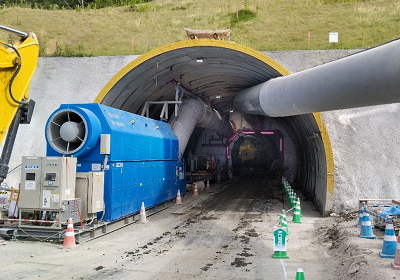

仮設工:換気設備配置状況(終点側坑口部)

6月度

2021 .07.06更新

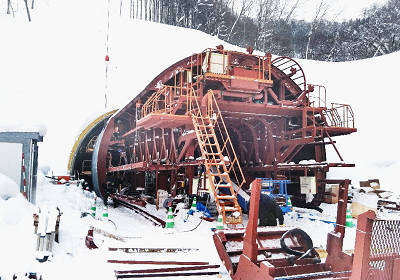

トンネル工:掘削・支保工 掘削・支保工:上半掘削(ブームヘッダー)

トンネル工:掘削補助工 AGF工(2シフト)施工状況全景

トンネル工:掘削補助工 AGF工(2シフト)鋼管打設

道路土工 低土被り部(押え盛土):ソイルセメント床掘

5月度

2021 .06.04更新

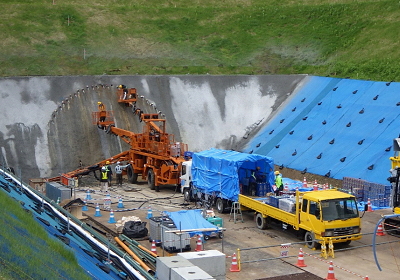

掘削補助工(AGF工)注入状況

坑口処理工:終点側 掘削状況

切羽状況(№4)

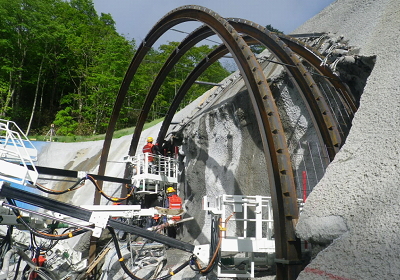

鋼製支保工設置状況

4月度

2021 .05.10更新

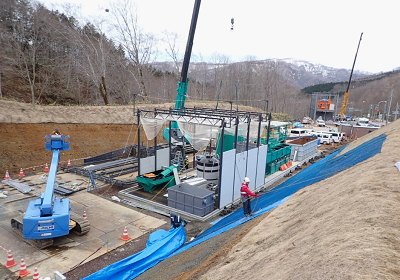

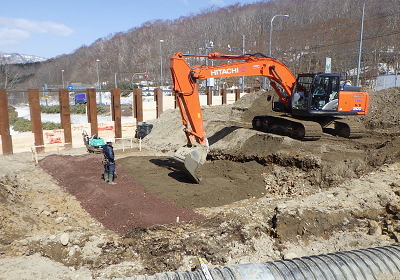

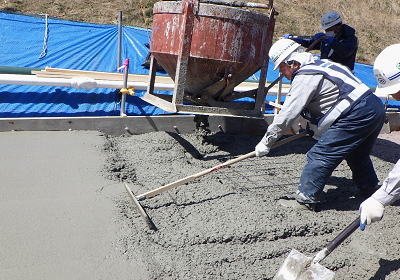

発電機基礎生コン打設状況

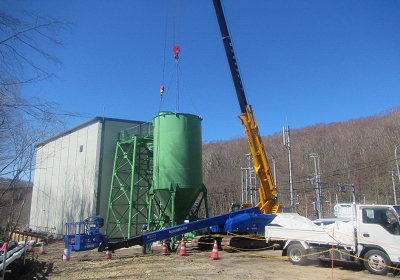

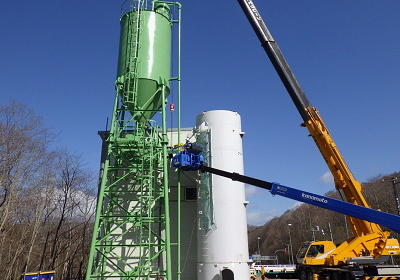

セメントサイロ設置状況

濁水処理施設建方状況

フライアッシュサイロ設置状況

3月度

2021 .04.05更新

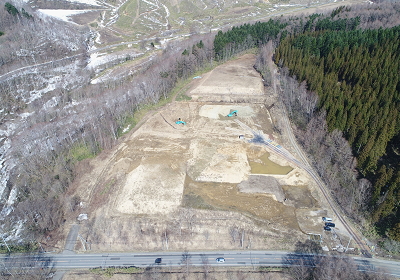

仮設ヤード バッチャープラント基礎砂利敷均し転圧状況

仮設ヤード

土砂置場

起点側
