土木工事レポートengineering works

一般国道229号 せたな町 美谷改良工事

工事場所
せたな町
発 注 者
函館開発建設部
請 負 者
㈱松本組
工期期間
2021 .05.19 ~ 2022 .03.25
工事内容
工事延長 L=1,700m
 掘削工(クライミングマシン掘削+非火薬破砕 軟岩)V=4,570㎥
 掘削工(クライミングマシン掘削 土砂)V=1,000㎥
 掘削工(オープンカット 軟岩)V=2,800㎥

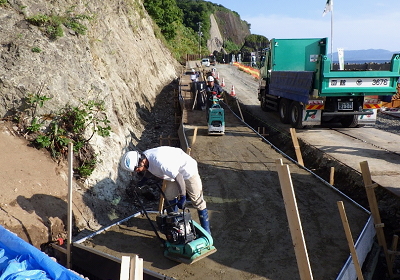

 法枠工(吹付法枠)A=1,286㎡、鉄筋挿入工N=490本

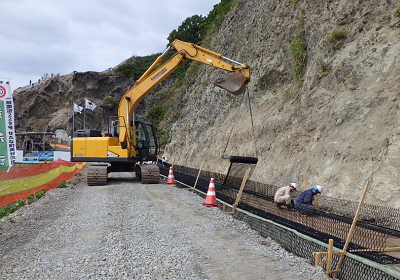

 補強土擁壁工L=22m、情報ボックスN=一式、仮設工N=一式

9月度

2021 .10.08更新

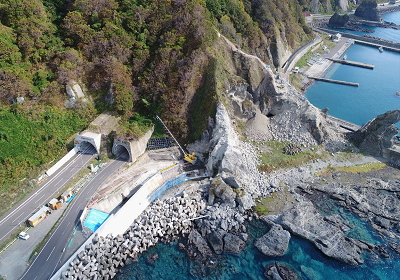

起点側全景

掘削工(終点部) 薬剤装填孔 削孔状況

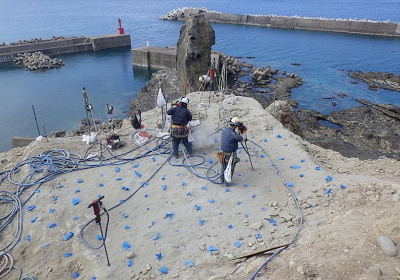

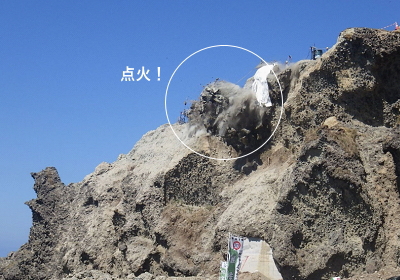

1次破砕:非火薬破砕状況

落石防護補強土擁壁工 盛土材充填状況

8月度

2021 .09.07更新

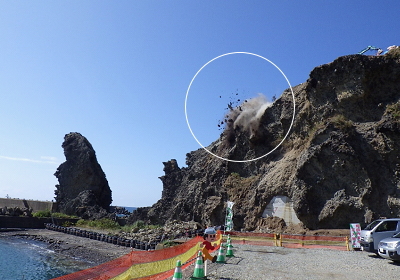

掘削工(終点部) 非火薬破砕状況

法面整形工(終点部) ワイヤー式法面掘削機『ロッククライミングマシン』ICT仕様

落石防護補強土擁壁工 ジオグリッド敷設

落石防護補強土擁壁工 盛土材転圧状況

7月度

2021 .08.03更新

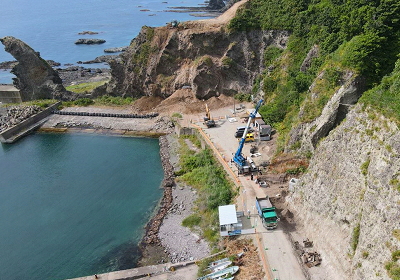

起点・終点側全景

掘削工(終点部)クライミングマシン土砂掘削

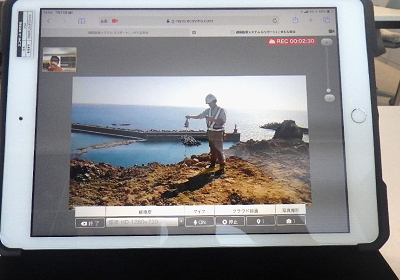

Gリポート遠隔臨場 タブレットを使用した検査状況

ICT活用PR看板
